Процесс · сентябрь 2025 · площадка размещения FastMine

Заезд партии: 90 машин от фуры до стойки

Сентябрь 2025 года, приёмка партии из девяноста Antminer S21+ на 235 TH. Показываем то, что обычно не показывают: как коробки выгружают из фуры, как их принимают под опись и как машины встают в стойки контейнера. Для того, кто собирается отправить оборудование на десятки миллионов, это и есть главный вопрос.

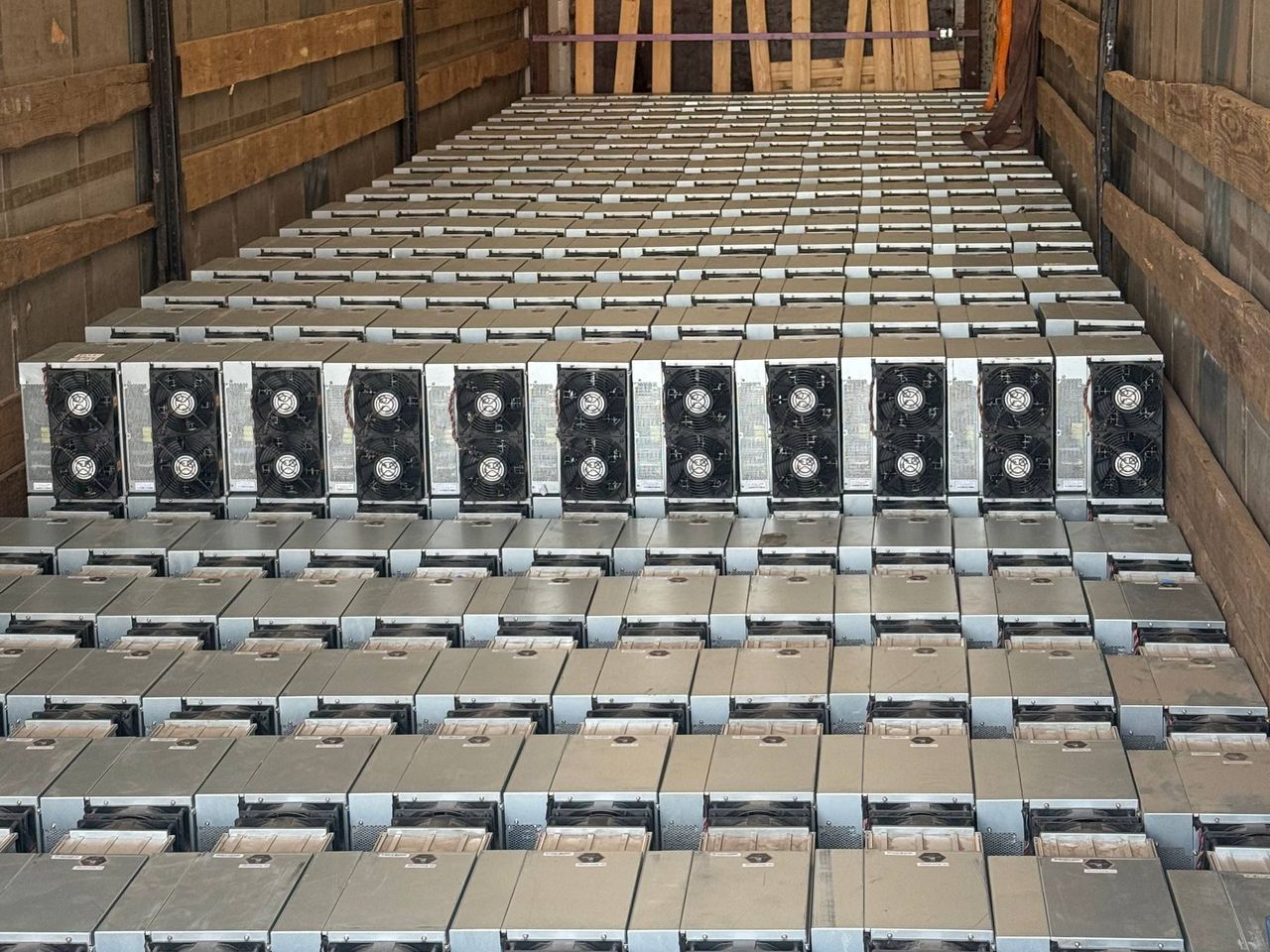

Девяносто машин по 235 TH — это около 350 кВт нагрузки и 21,15 PH/s суммарного хешрейта. Партия такого размера не заезжает за час: коробки принимаются по описи с серийными номерами, состояние фиксируется на входе, и только потом оборудование идёт в стойки. Порядок именно такой не из бюрократии — он защищает обе стороны. Владелец получает подтверждение, что машина приехала целой; мы — что приехала именно эта машина и в этом состоянии. Спор о том, кто разбил корпус, невозможен, если корпус сфотографирован при приёмке. На третьем снимке видно, как выглядит установка в стойку: машина заводится сверху, сетевой кабель и питание подключаются на месте, зазоры между рядами оставлены под поток воздуха.

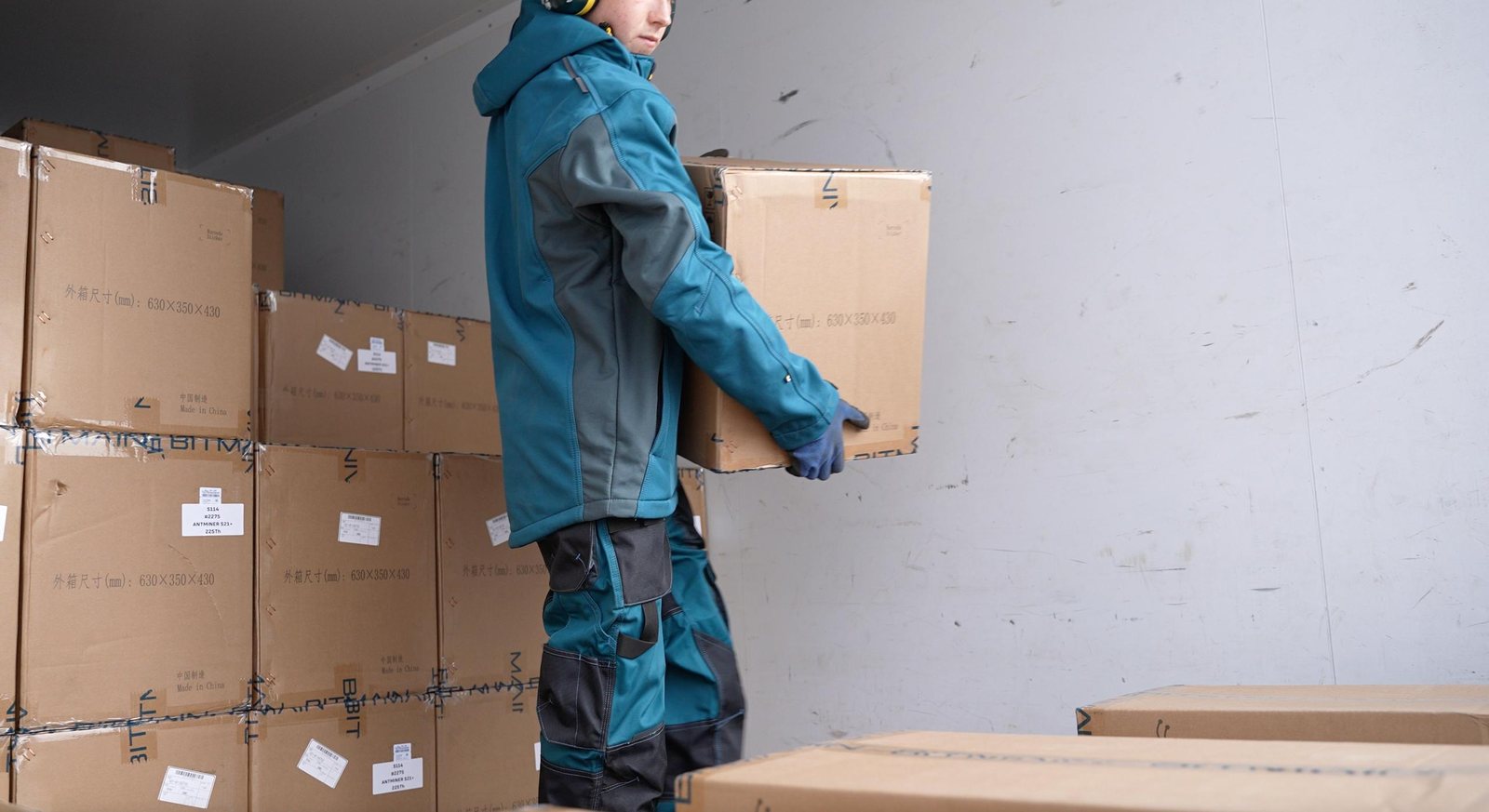

Разгрузка фуры. Коробки 630 × 350 × 430 мм, на каждой ярлык с номером партии и моделью — по нему машина сверяется с описью ещё до вскрытия.

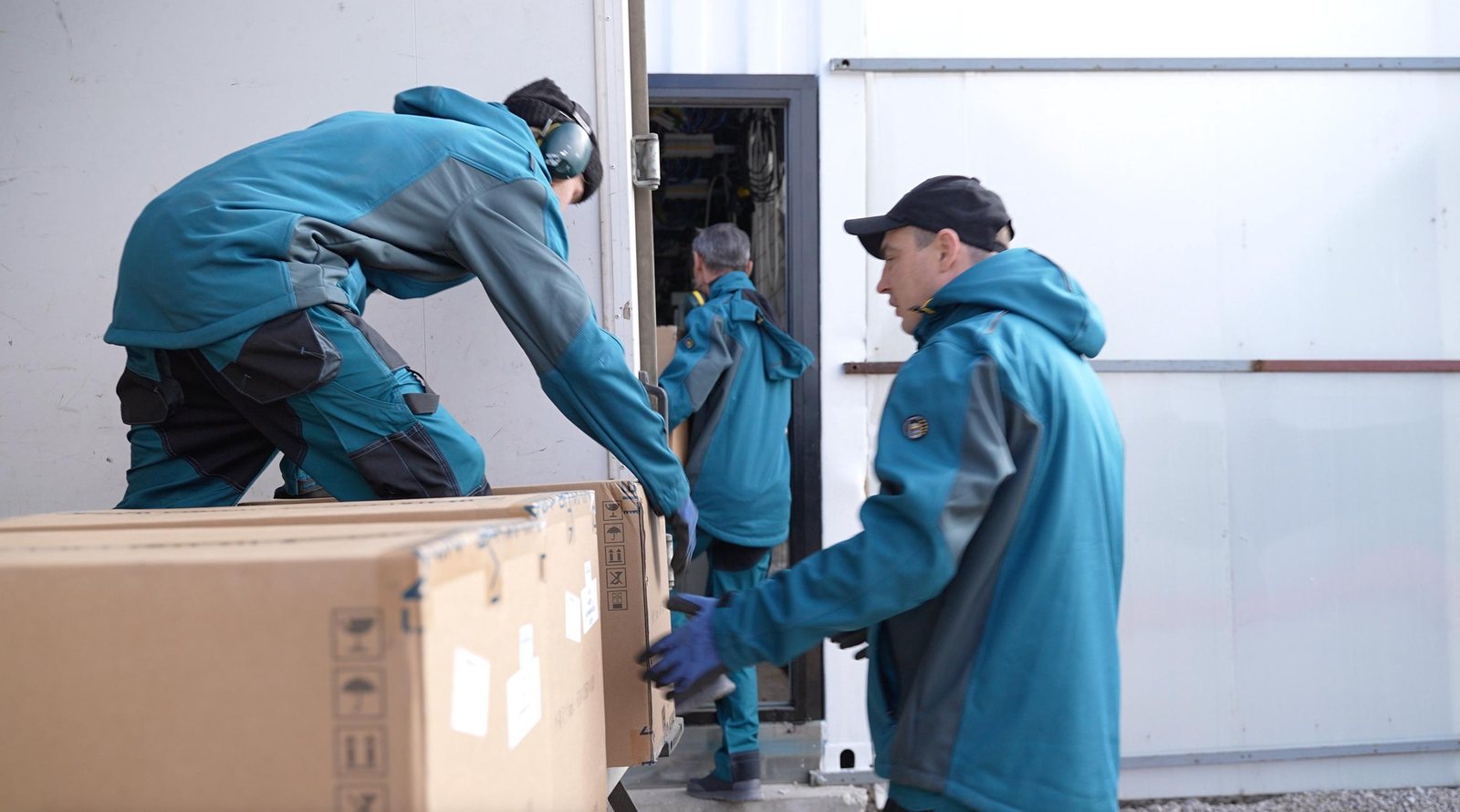

Передача по цепочке от фуры к контейнеру. Партия в девяносто машин переносится руками: погрузчик внутри контейнера не развернётся.

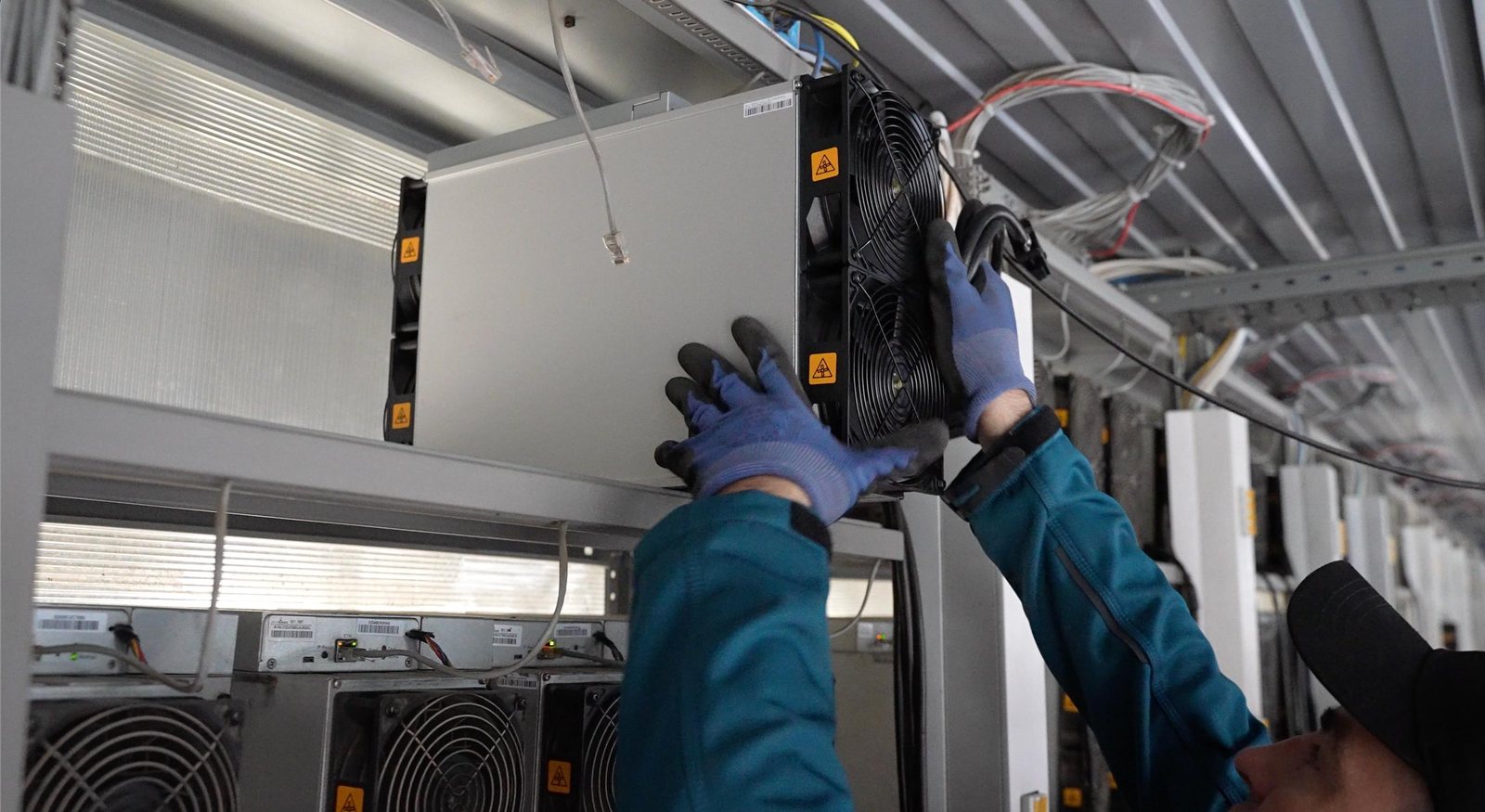

Установка в стойку. Машина заводится сверху, снизу подключаются питание и сеть; зазоры между рядами оставлены под поток воздуха, а не для удобства монтажа.

Нужна такая же станция?

Скажите мощность объекта и режим работы — посчитаем конфигурацию и пришлём предложение. Если нужен тепловой контур, лучше сказать об этом сразу: дооснастить готовый блок дороже, чем заложить утилизатор при сборке.

Каталог ГПУ Weichai
Написать в Telegram@fastminesales

Другие репортажи

Партия майнеров Antminer S21+ уложена рядами в кузове фуры без упаковки
Логистика · октябрь 2025
Два мегаватта без единой царапины: как асики едут без коробок
Октябрь 2025 года, поставка партии Antminer S21+ на 235 TH общей мощностью 2 МВт.
Смотреть
Газопоршневая установка 400 кВт в шумозащитном кожухе на карьере в Крыму
Объект · август 2026
Карьер в Крыму: 40 дней простоя и станция на 400 кВт за две недели
Щебёночный карьер простоял сорок дней без электричества — авария на сетях, сроки восстановления никто не называл.
Смотреть
Газопоршневая установка Weichai WPG500 320 кВт, упакованная к отгрузке в заводском цеху
Поставка · август 2026
Отгрузка WPG500 с завода в Китае
Так выглядит начало срока поставки, который указан в каталоге.
Смотреть
Газопоршневая установка 250 кВт в зимнем контейнере с системой утилизации тепла выхлопных газов
Объект · зима 2026
Утилизация тепла: станция 250 кВт в зимнем контейнере
Газопоршневая установка отдаёт примерно столько же тепла, сколько электричества.
Смотреть
Газопоршневая установка 250 кВт с теплообменником и выносным радиатором в сборе
Сборка · лето 2026
ГПУ 250 кВт с теплообменником и выносным радиатором
Комплект на 250 кВт, собранный по схеме с разнесённым охлаждением: сама станция и теплообменник стоят в помещении, радиатор вынесен наружу.
Смотреть
Строительство газопровода на Рыбушанском месторождении, декабрь 2025 — площадка будущего энергоцентра FastMine
Объект · декабрь 2025 — июнь 2026
Рыбушанское: полгода между двумя кадрами
Два снимка с одной площадки в Саратовской области.
Смотреть
Сборка газопоршневой установки на двигателе Baudouin 12M: двигатель, генератор Leroy Somer, выхлопной тракт
Сборка · лето 2026
Сборка станций на двигателях Baudouin 12M
Кадры из цеха, где собирают станции на платформе Baudouin 12M — на ней стоят WPG625 на 500 кВт с двигателем 12M26 и WPG1000 на 670 кВт с 12M33.
Смотреть
Расчёт под ваш объект

Посчитаем экономику и пришлём КП сегодня

Скажите, что нужно, — остальное посчитаем сами. Никаких анкет и обязательств: расчёт бесплатный, и он ваш, даже если работать вы решите не с нами.

1
Вы оставляете задачу
Два поля и один выбор — меньше минуты
2
Считаем под ваш объект
Мощность, оборудование, экономика — за 2 часа в рабочее время
3
Присылаем расчёт и КП
С ценами, сроками поставки и условиями лизинга
Или просто напишите — ответим там же
Написать в Telegram@fastminesales
Что нужно?
Выберите ближайшее — уточним в разговоре
